우레탄 도막 방수
아산 둔포 공장 옥상 부분 우레탄 방수 · 물고임 구배 보정
물이 고이던 공장 옥상 구간에 구배를 먼저 잡고, 들뜬 방수층을 걷어낸 뒤 하도·중도·상도로 부분 우레탄 방수했습니다.
- 시공 분야
- 우레탄 도막 방수
- 현장 위치
- 충남 아산시 둔포면
- 시공 기간
- 3일
- 시공 시기
- 2026년 8월
시공 전 상태
비가 그친 뒤에도 옥상 바닥 일부에 물이 그대로 고였습니다. 간판 지지대 주변 바닥이 넓게 낮아져 있었고, 기존 방수 페인트가 들뜬 곳도 여러 군데였습니다. 문 앞 모서리는 방수층이 한 장처럼 통째로 일어나 있었는데, 겉에서는 보이지 않던 상태였습니다.
시공 내용
- 8월 18일부터 20일까지 3일 작업

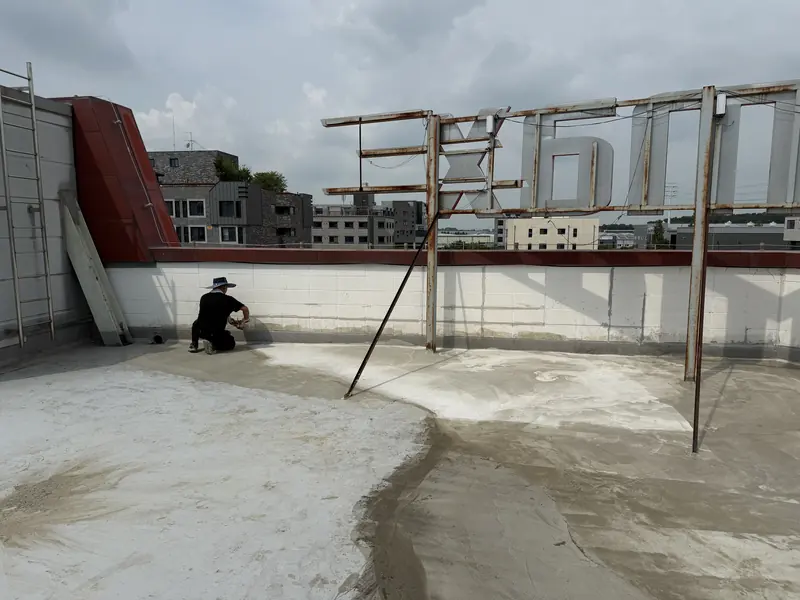

- 물이 고이던 자리를 재료로 채워 배수로 쪽으로 구배(경사)를 먼저 보정 (간판 지지대 둘레까지 꼼꼼히 채움)
- 기존 바닥과 만나는 경계는 얇고 매끄럽게 펴서 턱에 물이 다시 걸리지 않게 처리
- 들뜬 방수 페인트는 벽 아래부터 그라인더로 모두 걷어내고, 남은 층과의 경계를 완만하게 다듬음

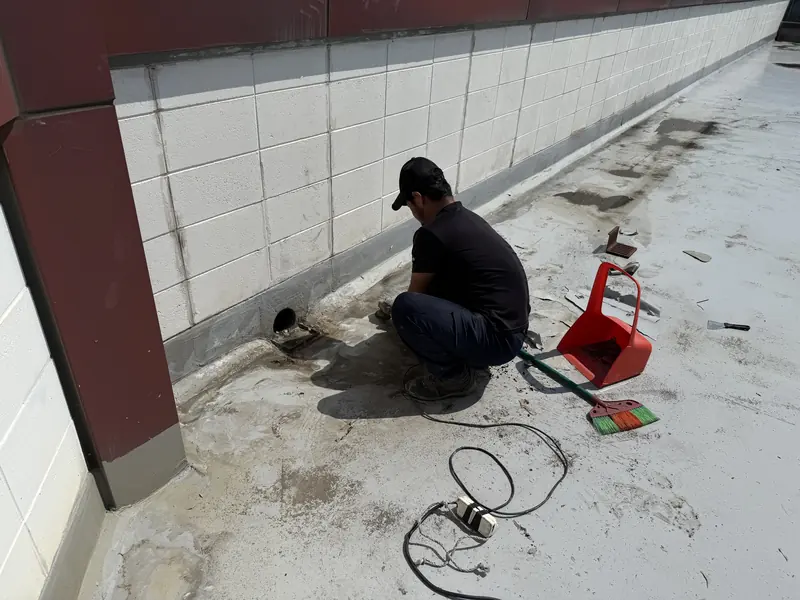

- 실외기 받침대 둘레, 벽과 바닥이 만나는 줄처럼 물이 스미기 쉬운 틈은 실리콘으로 메움

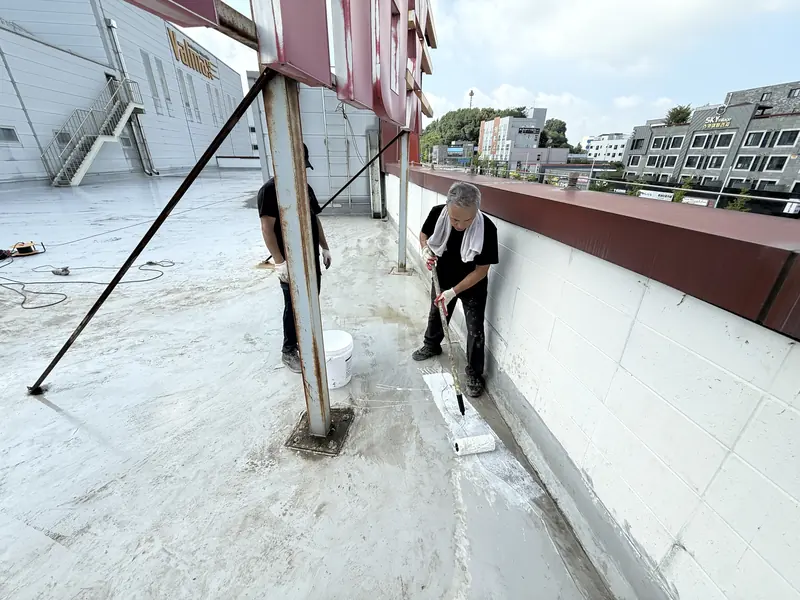

- 구배 작업 다음 날 바탕이 마른 뒤, 먼지를 쓸어내고 정해진 비율로 섞은 우레탄을 하도 → 중도 → 상도 순서로 시공

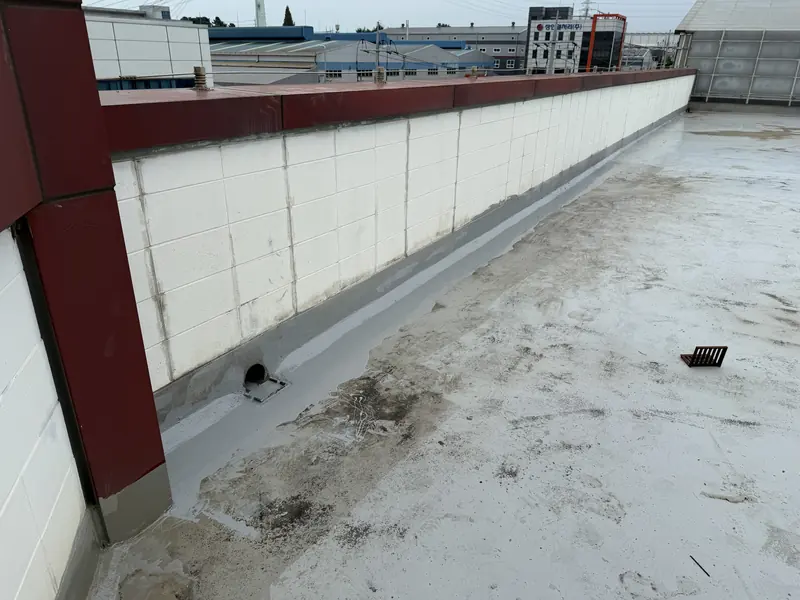

- 바닥에서 벽으로 꺾이는 부분까지 이어서 발라 경계로 물이 들어가지 않게 마감
결과
물고임 구간이 사라지고 비가 오면 배수로로 흘러가도록 정리됐습니다. 들뜬 층 위에 덧바르지 않았기 때문에 새 방수층이 바탕에 단단히 붙습니다. 면적에 비해 시간이 걸린 것은 바르는 시간보다 바탕 정리에 시간이 더 들었기 때문입니다.
이 현장의 포인트
물이 고이는 옥상은 방수재 종류보다 물길이 먼저입니다. 들뜬 곳이 몇 군데에 모여 있으면 부분 보수로 충분하고, 넓게 퍼져 있으면 전체 방수가 낫습니다.
