칼라강판 지붕 공사

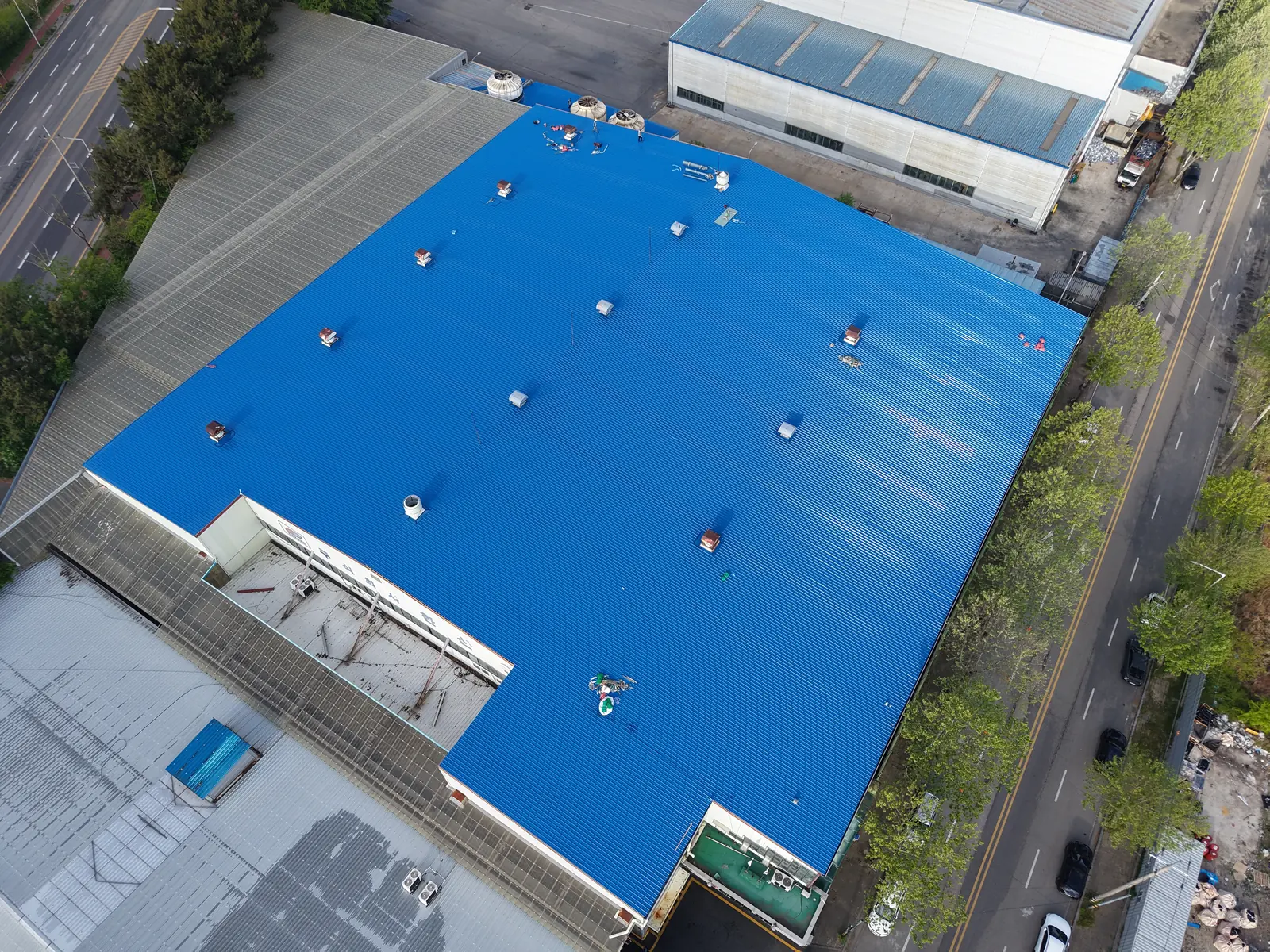

군산 크레아 공장 지붕 칼라강판 공사
여러 동으로 나뉜 넓은 공장 지붕을 동별로 길이를 맞춘 파란 칼라강판으로 보름 동안 구간별로 덮었습니다.
- 시공 분야
- 칼라강판 지붕 공사
- 현장 위치
- 전북 군산시
- 시공 기간
- 약 16일
- 시공 시기
- 2026년 4~5월

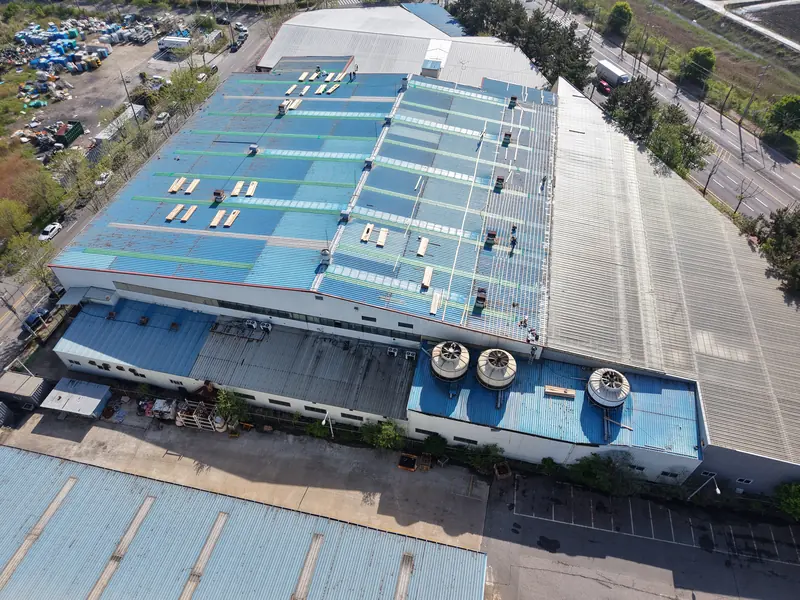

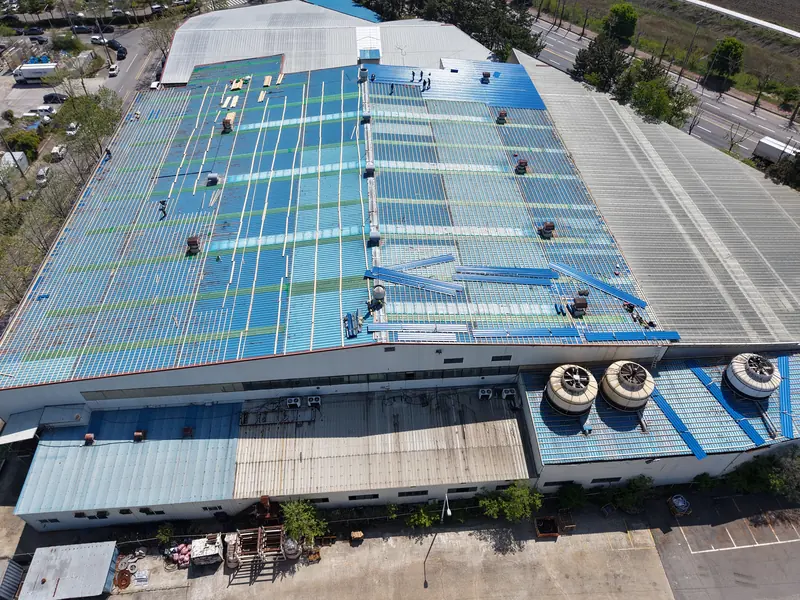

시공 전 상태

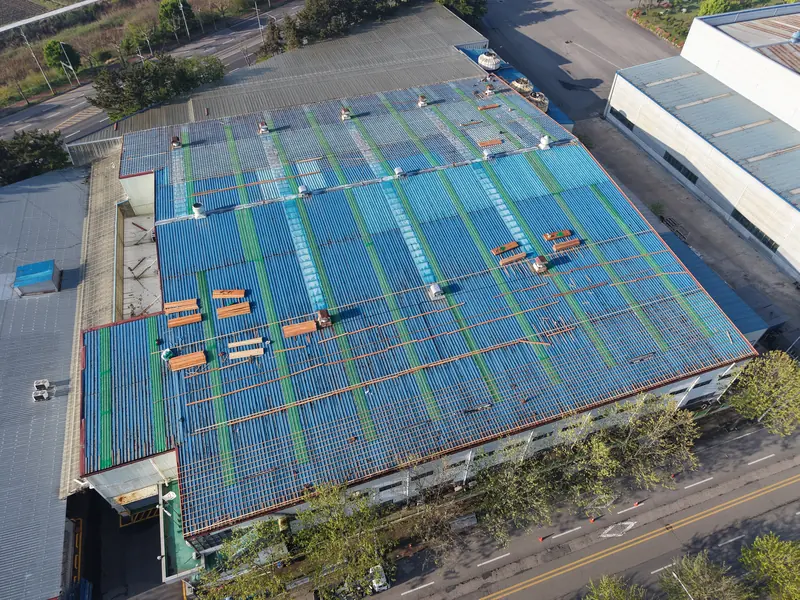

빛바랜 하늘색 강판 사이로 흰색 채광판이 줄지어 있는 대형 공장 지붕이었습니다. 여러 동으로 나뉘어 동마다 경사와 길이가 달랐습니다.
시공 내용
- 4월 30일 공장 앞 도로 쪽에 크레인을 세워 지붕 가장자리까지 자재 양중
- 동마다 경사·길이가 달라 강판을 동별로 따로 재단해 준비
- 각재는 지붕 경사와 직각으로 깔아 새 강판의 골이 빗물 흐름을 따라 곧게 내려가도록 함
- 둥근 환기구는 그대로 두고 둘레를 피해 각재 배치

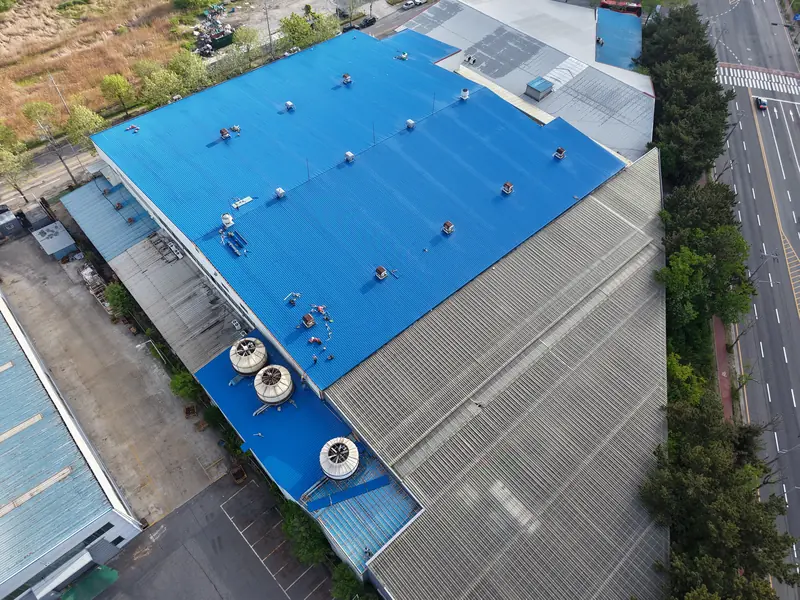

- 하루에 덮을 수 있는 만큼만 강판을 펼쳐 구간별로 진행, 처마에서 용마루 쪽으로 골을 맞물려 시공
- 새 강판 색은 공장이 원래 쓰던 파란 계열로 맞춤
- 환기구 자리는 새 강판과 빈틈없이 맞물리도록 마감

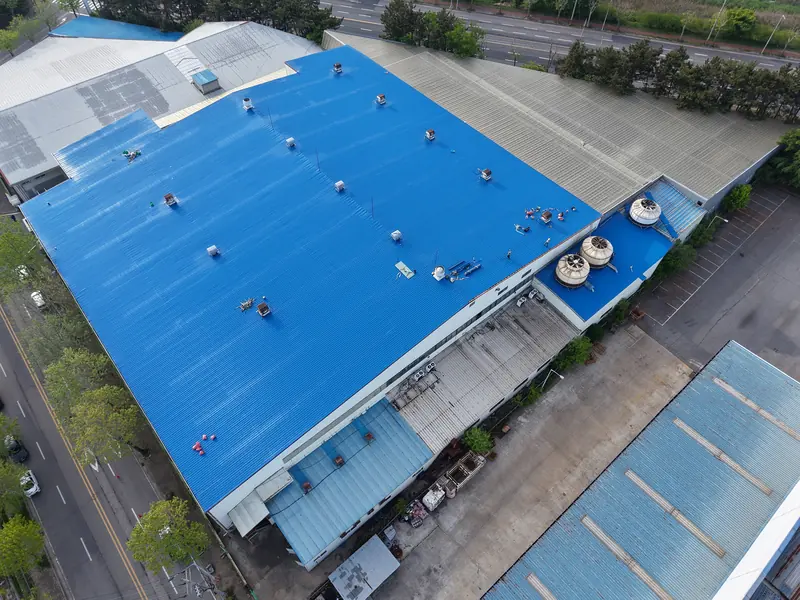

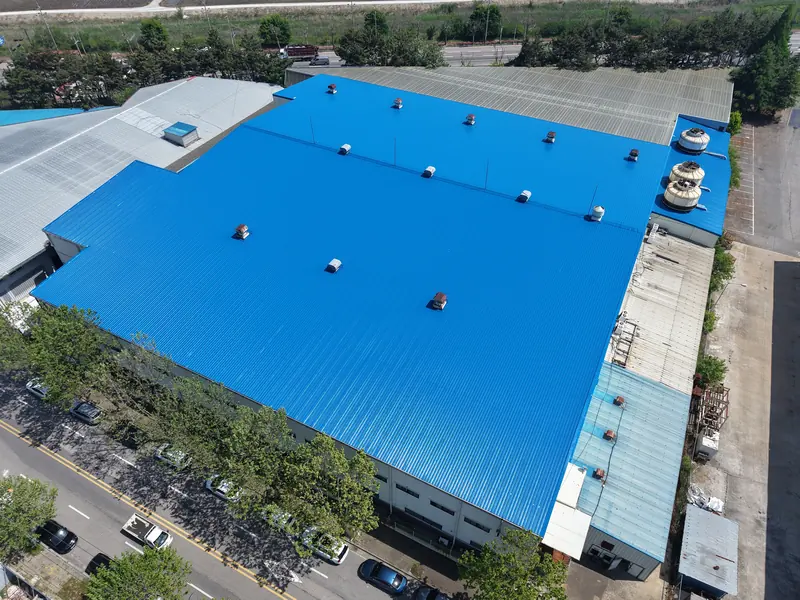

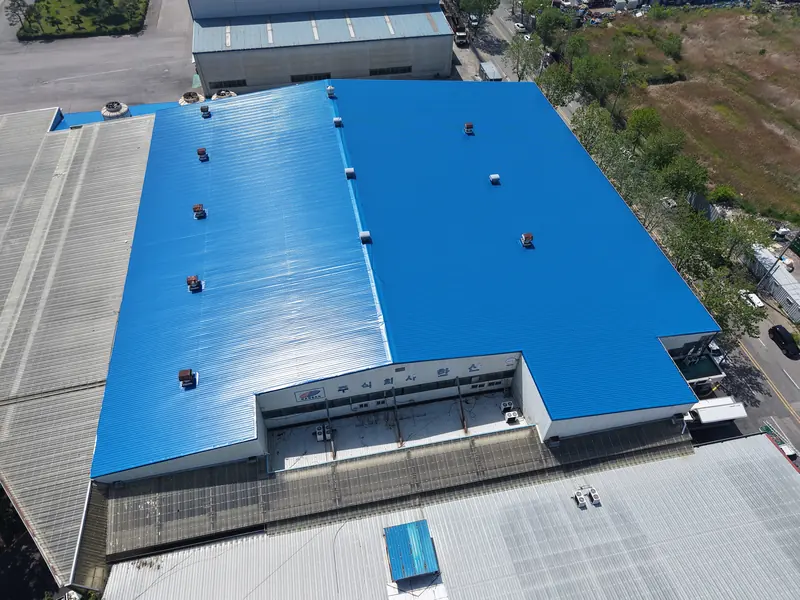

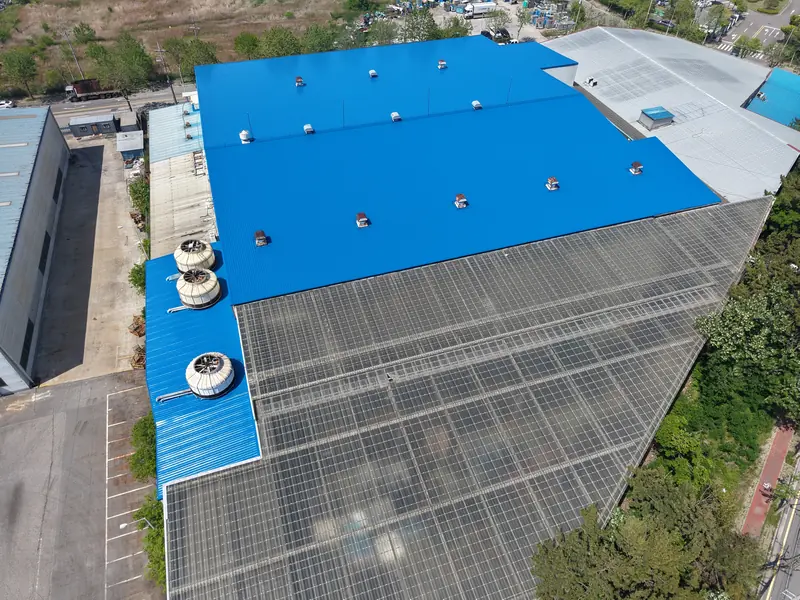

결과
5월 15일 전체 공정을 마쳤습니다. 기존 지붕을 걷어내지 않아 작업 기간 내내 공장 안은 비를 맞지 않았고, 덮은 구간부터 차례로 마감해 공정이 꼬이지 않았습니다.
이 현장의 포인트
넓은 지붕은 한 번에 열지 않고 구간을 나눠 덮어야 작업 동선과 공정이 안정적입니다.
